ドームハウス完成までの施工の流れ
・・・・・・・・・・
ドームハウスイラスト

ドームハウス完成までの施工の流れ
・・・・・・・・・・
ドームハウス施工の様子
三鷹産業_ドームハウス施工の流れ2

5月15日
棟上げ完了しました。通常なら6ヶ月はかかるのですが、ドームハウスの工期は、1.5〜2ヶ月で竣工いたします。

ドームハウス施工_大分市_三高産業
三鷹産業_ドームハウス施工の流れ2
5月18日

ドームハウスの組み立て作業に入りました。順調に推移しています。前日に特殊ポリスチレンが石川県の工場から搬入されました。
三高産業のドームハウス
5月20日

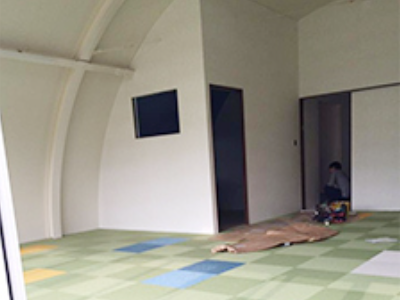

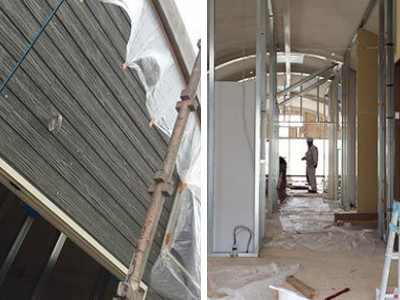

上棟・外壁材設置 1週間で完了しました。これから内部軽鉄工事・外壁モルタル工事にはいります。
ドームハウス施工_三高産業
三高産業のドームハウス

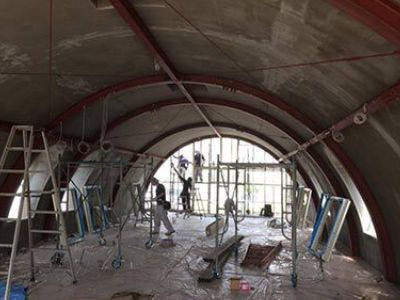

6月8日

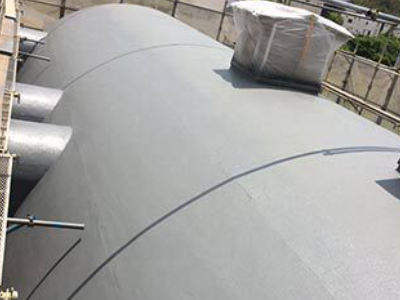

パーツの組み立て完了からの外装防水工事。並行して、土間・床貼り完了から内装工事にはいりました。
これから2週間で、内外装・外構工事を終えて引き渡しです。
ドームハウス施工_三高産業
三高産業のドームハウス
6月10日

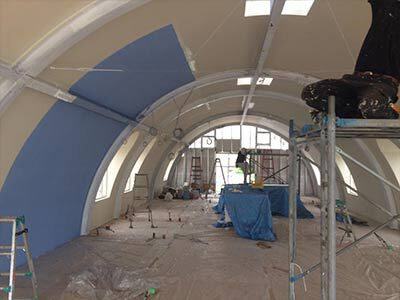

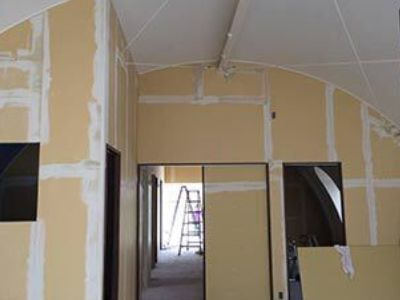

いよいよ、内装工事も本格的に始まりました。丸曲な建物に合わせる妻側サイディング・内部間仕切り軽鉄・ボード業者様にRの計算をしてもらいながらの施工です。
ドームハウス施工_三高産業
ドームハウス施工_三高産業
三高産業のドームハウス
三高産業のドームハウス

6月12日 いよいよ、終盤戦です。梅雨の合間をぬって外装工事の仕上げにはいりました。外装も仕上がり、内装工事もボード張りが仕上がります。クロス貼り・設備工事・外構工事にはいります。
ドームハウス施工_三高産業
外構工事を残し、検査を終えれば2ヶ月の工期が終了し、お引き渡しが見えてきました。

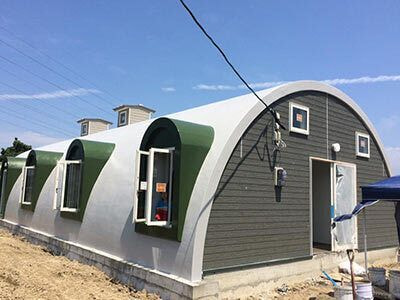

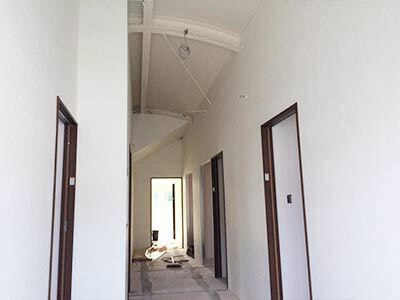

ドームハウス完成しました!

三高産業_ドームハウス
完成しました!大分県下初のドームハウス!関係各位の皆様に感謝します。ありがとうございました。そして、完成を楽しみにしていた「みんなの絆」の皆様お待たせしました!
